** CHATEAUNEUF SUR ISERE **
Communiqué N°1 de la Mairie 12/02/09
L’effondrement de la route de Valence (RD 67) au centre du village de Châteauneuf sur Isère présente un caractère de gravité exceptionnelle.
Suite aux intempéries de ces derniers mois, en particulier celles des 4 et 5 septembre 2008, des canalisations se sont rompues ou se sont déplacées.
Il faut donc reconstituer le réseau des eaux pluviales et des eaux usées.
Depuis mercredi 11 février, la circulation des véhicules est interdite dans la traversée du village, à priori jusqu’à fin mars compte tenu des contraintes techniques très délicates liées à ces travaux.
Des déviations sont mises en place par le Conseil Général :
- La circulation des poids lourds en provenance de St Donat /Chanos est déviée sur Pont de l‘Isère,
- La circulation des véhicules légers est déviée par un contournement du village en double sens : route des Baumes (RD 196), route de Fougères, Croix de Collet.
La circulation dans la rue des Remparts reste ouverte dans le sens existant (sens de la montée).
Nous rappelons que le stationnement des véhicules dans cette rue est exclusivement autorisé sur les emplacements matérialisés.
Le stationnement peut se faire place de la Pierre.
Attention : les commerces restent ouverts pendant la durée des travaux. Des parkings sont aménagés pour en faciliter l’accès, notamment au Clos Malossanne, et devant le restaurant du Chatelard. Soyons solidaires de nos commerçants dont l’activité risque d’en être affectée.
Pendant cette période difficile, nous souhaitons que chacun fasse preuve de patience et de civisme afin que les contraintes soient les plus acceptables par tous.
Nous vous remercions de votre compréhension.
Le Maire, Philippe PATOUILLARD
Haut de page
Communiqué N°2 de la Mairie 25/03/09

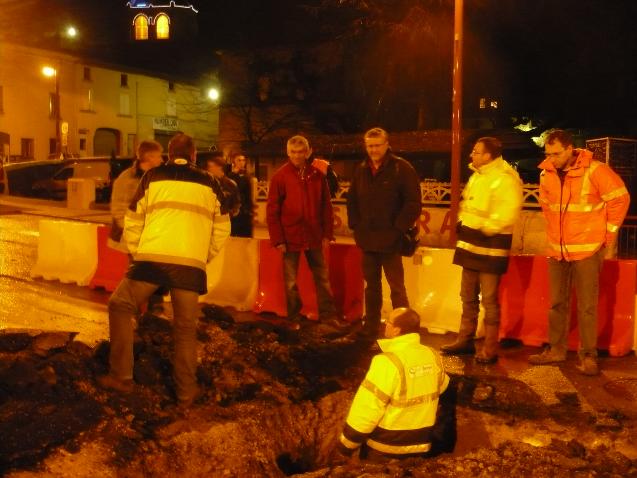

L’effondrement de la route de Valence au cœur du village de Châteauneuf survenu le mardi 3 février a généré
de nombreuses perturbations dans la circulation routière. Les travaux de réparation arrivent à leur terme.
La réfection de la chaussée nécessite la pose d’une couche importante de bitume.
Les travaux sont programmés le lundi 30 mars à partir de 7h30 jusqu’au mardi 31 mars au soir.
En conséquence, toutes les routes d’accès au carrefour situé devant la poste seront totalement fermées à la circulation
pendant les travaux.
Des déviations seront mises en place par Romans et Pont d’Isère.
Merci de votre compréhension.
Le Maire, Philippe PATOUILLARD
Haut de page
Pourquoi un effondrement ?
Les 2 photos ci-dessous valent tous les commentaires

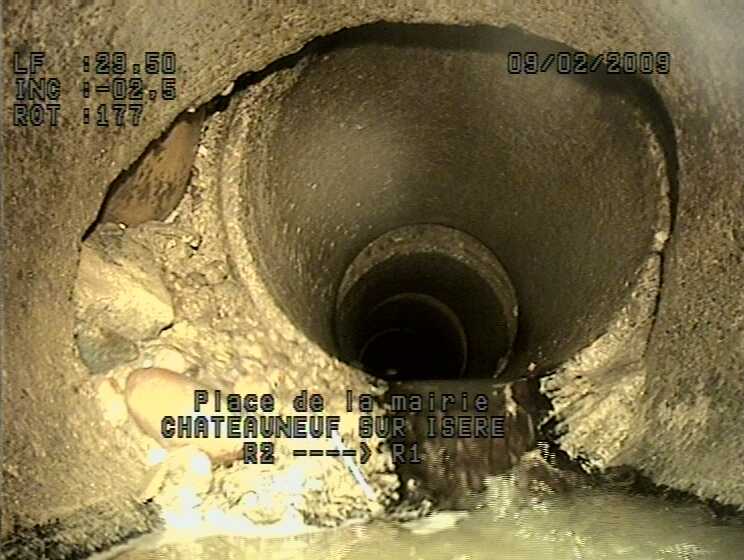

Il s'agit d'une photo prise dans le réseau d'évacuation des eaux

On constate plusieurs ruptures de canalisations ayant entraîné l'effondrement des matériaux
situés au-dessus et par conséquent de la route.Le problème est apparu à plusieurs endroits le long de la canalisation.
Par ailleurs sur le lieu de l'effondrement principal, au-dessus de la canalisation se trouvait un chambre de raccordement.
( câbles téléphoniques et un câble électrique haute tension ( 20000volts) (voir ci-dessous)
Haut de page
Quels travaux à réaliser ?
D'abord une analyse précise du problème à dû être réalisée.
Les causes ? vétusté, intempéries de l'automne dernier, vibrations dues à une circulation de plus en plus intense (6700 véhicules /jour dont 400 camions) ?
Les divers services concernés par ce problème sont intervenus avec rapidité:
- Services techniques de la commune
- Oboussier pour réparation par la commune
- Les services de la voirie du Conseil général
- Entreprises Cheval et Chapon pur la mise en sécurité par le CG
- Service des transports scolaires du CG
- Fance télécom et EDF

Dégagement des matériaux par aspiration

Les travaux envisagés à ce jour sont :
- Des réparations provisoires dans la montée du village en attendant des travaux de réalisation de canalisations séparéees
pluies et eaux usées (ces travaux étaient à prévoir avant 2012)
- La création au niveau de la poste, au niveau du carrefour jusqu’à la rue de l’Ecole, d'un réseau séparé eaux usées et pluviales
- La reconstruction de la chambre de raccordement (il semble qu'il soit impossible de déplacer tous ces cables !)
- Faire en sorte que les anciennes canalisations soient enlevées ou comblées pour éviter de futurs éffondrements
- Remise en état de la route

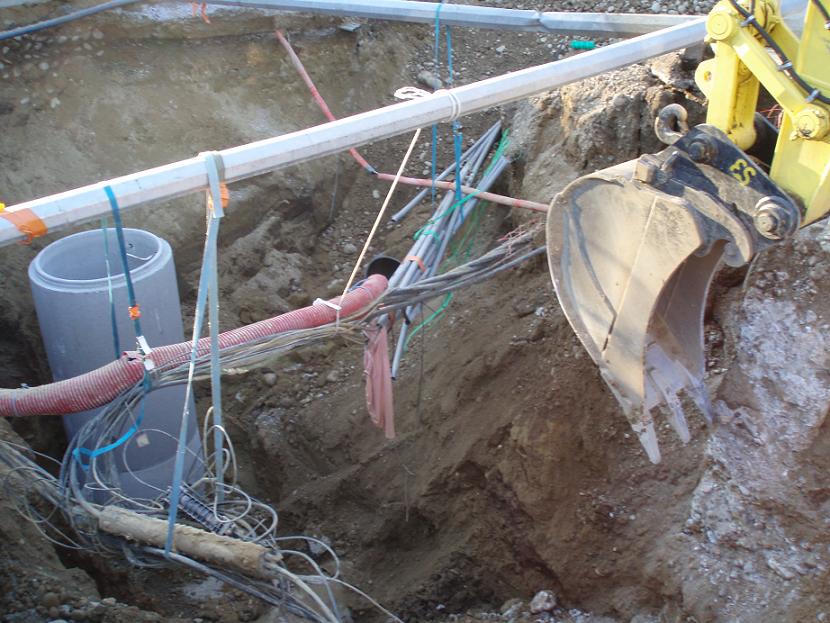

Des engins sont rapidement sur place

Les élus sont mobilisés
Haut de page
Quels délais ?
Prévoir jusqu’à fin mars sauf difficultés techniques et mauvaises surprises
Haut de page
Avancement des travaux
Les photos montrent la profondeur et l’ampleur du travail réalisé par l’entreprise Oboussier qui jusque là, mérite nos félicitation.

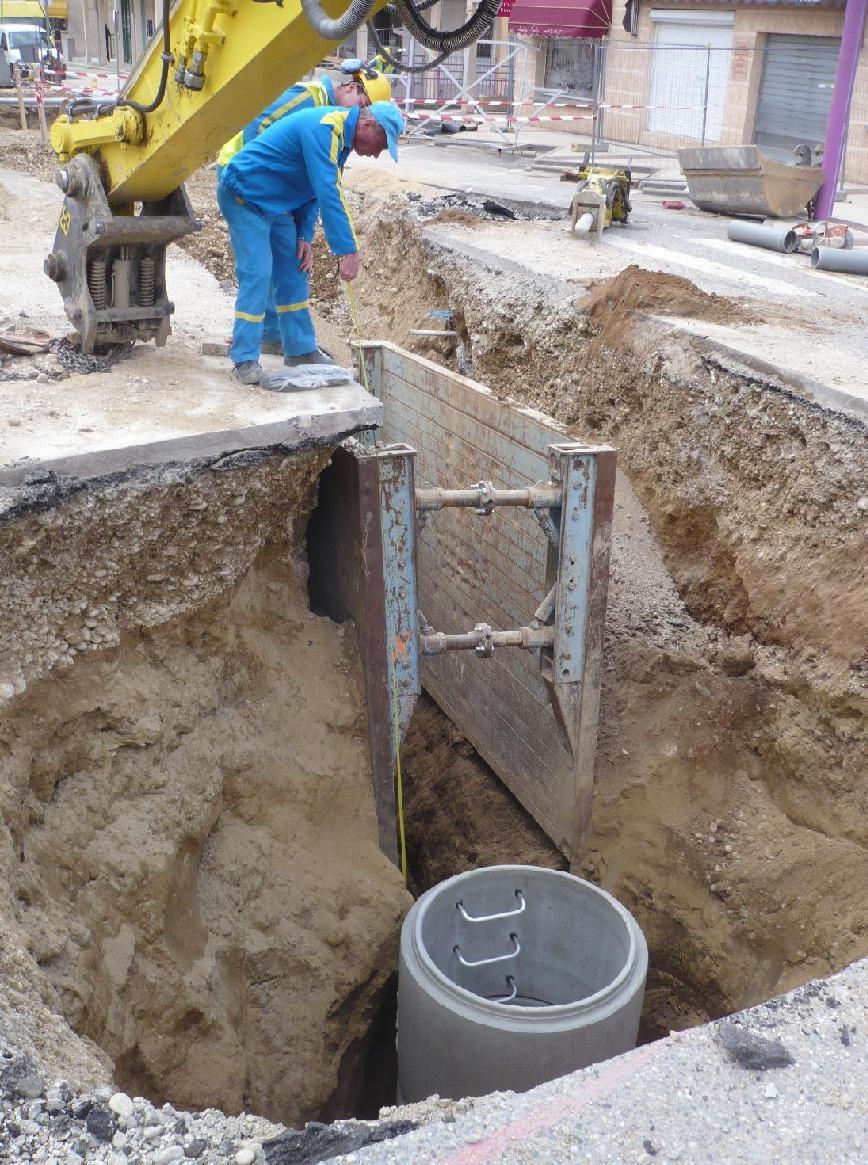

Pose des regards

On imagine vu la profondeur, l'importance des travaux

Avancement de l'excavation au 24 février

Le tout en ne touchant pas aux multiples fils !!

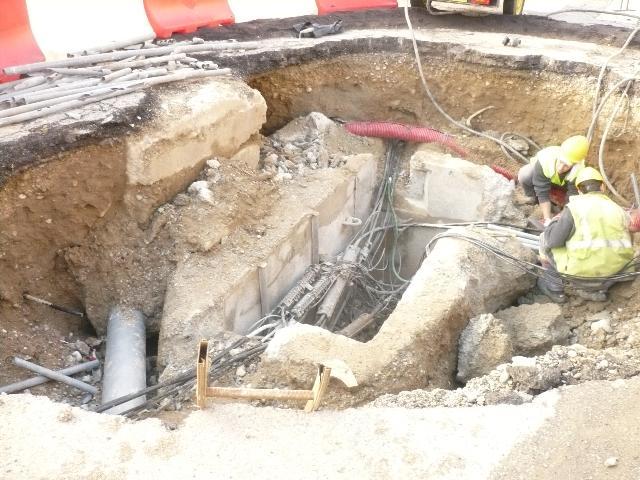

Reconstruction du logement de passage des cables au 06/03/09

Avec le couvercle du logement de passage des cables 06/03/09

Goudronnage du chantier

Goudronnage du chantier
Le goudronnage définitif sera mis en place après les travaux de desserte
du Gaz Naturel par GDF c'est-à-dire à l’automne 2009 ou printemps 2010.
La date sera fixée par le Conseil Général, lorsque l’on connaîtra
le planning des travaux.
Haut de page
Circulation automobile
La circulation est rétablie complètement. Les travaux se sont réalisés dans les délais annoncés. Merci aux entreprises qui sont intervenues.
